Hub Cerealero Mediterráneo de Aguas Profundas
Concepto técnico y de inversión para una terminal de importación, almacenamiento y distribución multimodal de cereales a gran escala.
Alcance del concepto
- Modelo de hub cerealero de importación para un puerto mediterráneo de aguas profundas.
- Arquitectura de proceso: descarga del buque, cintas cubiertas, almacenamiento y expedición multimodal.
- Concepto de equipos: descargadores mecánicos continuos, grúa móvil portuaria, cargador de buques y sistemas de carga por carretera y ferrocarril.
- Estrategia de almacenamiento que combina silos de acero y naves de almacenamiento horizontal.
- Asignación preliminar de suelo, desarrollo por fases y estimación de CAPEX de orden de magnitud.
Alcance de DC Marítimo
- Desarrollo del concepto y definición del flujo de proceso de la terminal.
- Configuración de equipos y arquitectura de almacenamiento.
- Planificación preliminar del uso del suelo y estrategia de fases.
- Modelización indicativa del CAPEX terrestre y preparación de materiales para la discusión de inversión.
- Preparación de un concepto representativo para conversaciones con socios y autoridades potenciales.
Parámetros principales de diseño
| Parámetro | Valor indicativo |
|---|---|
| Ubicación | Puerto mediterráneo de aguas profundas; ubicación anonimizada para la publicación |
| Finalidad | Importación, almacenamiento, distribución interior, tránsito regional y expedición marítima o de cabotaje |
| Capacidad anual | 10 Mt/año |
| Composición de la carga | Trigo 90 %; maíz y cebada 10 % |
| Buques de importación | Clase Panamax, partidas habituales de 60–80 kt; buques de hasta 80.000–100.000 TPM |
| Buques de tránsito | Barcazas desde 500 t, coasters y buques Handy / Handymax de hasta 30.000 TPM |
| Capacidad de descarga | 40.000–50.000 t/día; requisito operativo mínimo de 25.000 t/día |
| Capacidad de carga | Mínimo 15.000 t/día |
| Almacenamiento | Hasta 2 Mt de almacenamiento simultáneo, desarrollado por fases |
| Modos de expedición | Camiones, vagones, buques marítimos o de cabotaje y ensacado opcional en sacos y big bags |
| Frente de atraque | Aprox. 650–700 m, dos atraques con operación simultánea y calado mínimo de 15 m |
Las obras marítimas, el dragado y la infraestructura exterior de transporte y servicios quedan fuera del CAPEX terrestre de la terminal.

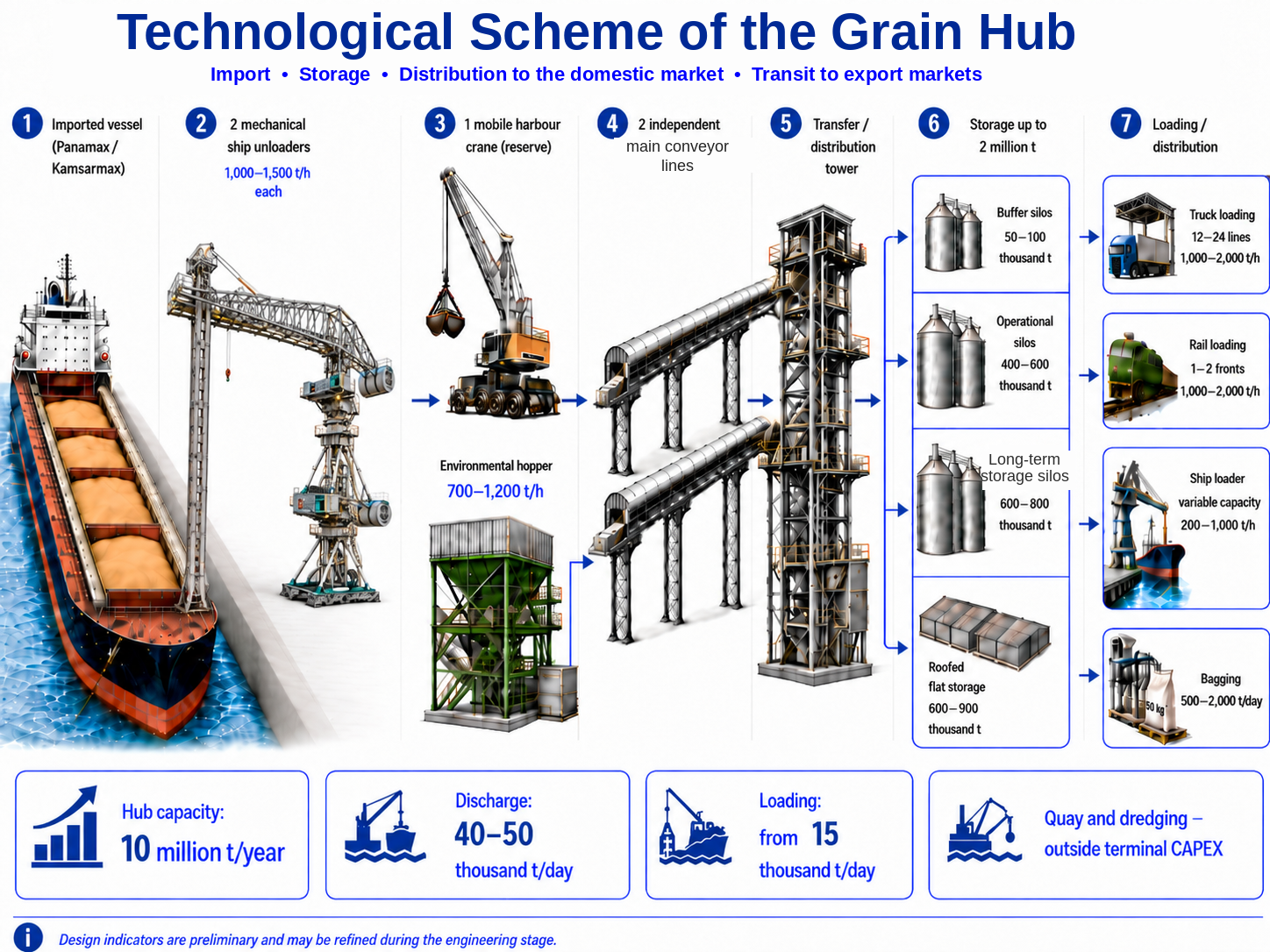

Concepto de terminal y flujo de proceso
- Buque Panamax → descargador mecánico continuo → cinta cubierta → torre de distribución → silos de acero o naves de almacenamiento horizontal.
- Cereal almacenado → estaciones de carga de camiones y vagones, expedición marítima o de cabotaje, ensacado o almacenamiento prolongado.
- Descarga principal mediante dos descargadores mecánicos, con una grúa móvil portuaria, cuchara para cereal y tolva como reserva operativa y elemento de flexibilidad.
- Expedición marítima mediante un cargador de buques dedicado para barcazas, coasters y buques tipo Handy.

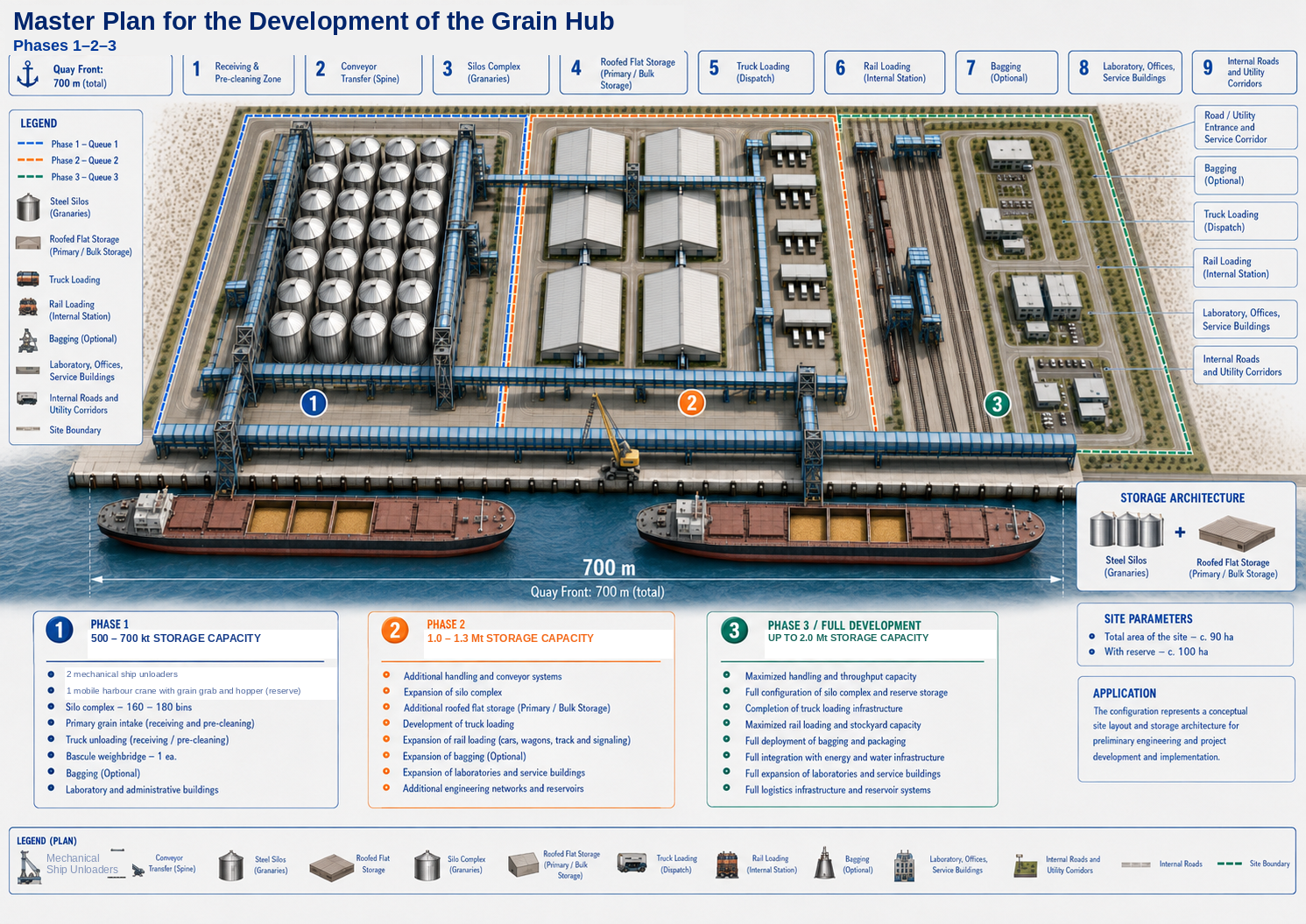

Implantación por fases
3–5 Mt/año
500–700 kt de almacenamiento
180–280 M USDAmpliación de manipulación y almacenamiento
Silos y naves adicionales
Sujeto a la demanda10 Mt/año
Hasta 2 Mt de almacenamiento
340–430 M USD, caso baseEscenarios indicativos de CAPEX
Optimizado
Caso base
Conservador
Ilustraciones técnicas
Ilustraciones técnicas de la versión original en inglés.


Conclusión
El concepto demuestra la viabilidad técnica de un hub cerealero de aguas profundas de 10 Mt/año y hasta 2 Mt de almacenamiento, siempre que se aseguren suelo suficiente, un frente de atraque adecuado y una logística terrestre estable. El modelo propuesto combina descarga mecánica continua, cintas cubiertas, silos de acero, naves de almacenamiento horizontal y sistemas de expedición multimodal.
